河北新闻网讯(通讯员代丽亚、杜鹏)临近岁末,笔者从国网保定供电公司获悉,12月28日,随着变电站10千伏出线带电运行,110千伏桥(科技城)输变电工程顺利投运。该工程的投运标志着保定市区新增一重要电源点,“1+4+2”电网工程取得重要进展。
图为过程中的110千伏桥(科技城)变电站。耿琦摄
2021年,保定市拉开现代化品质生活之城幕,根据科学测算,预计“十四五”期间主城区将新增电力负荷需求40万千瓦。为使得市区电网更好地服务于城市发展步伐,国网保定供电公司集中市区供电难题,谋划提出“1+4+2”电网工程方案,包括新建220千伏工程1项、新扩建110千伏工程4项、升级110千伏工程2项,总投资4.17亿元,共涉及新扩建变电站4座、电力线路55.5公里。

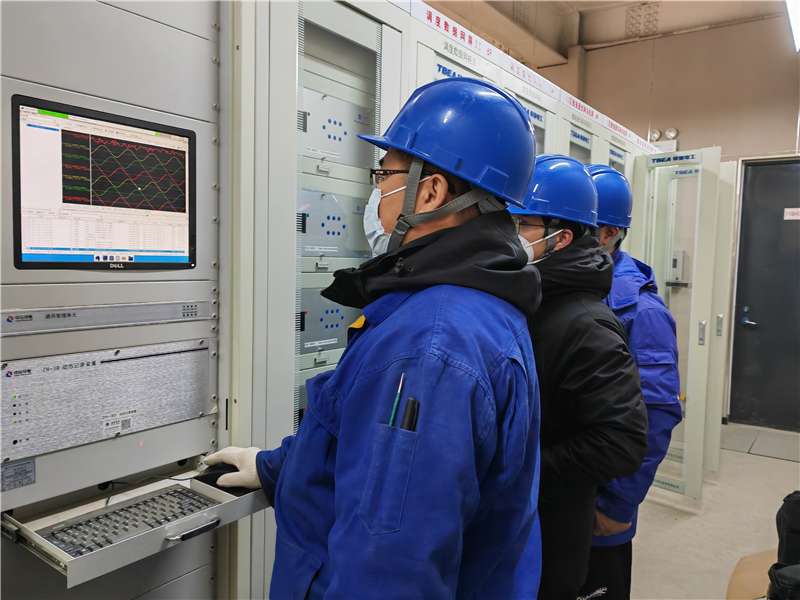

图为工作人员正在进行设备投运前调试。杜鹏摄
2022年1月,国网保定供电公司开工110千伏桥(科技城)输变电工程。该工程动态总投资5000余万元,历时11个月。供电公司坚持“精益管理,绿色施工”原则,与保定市建立政企联动机制,高效解决占地协调、物资快运等工程问题,持续加强工地环境管理控制,运用绿色施工的新技术、新设备、新工艺,做细防尘降噪等措施。
据介绍,110千伏桥(科技城)输变电工程的投运,极缓解了田西良变电站、百楼变电站的供电压力,有效解决了保定市区东市重点项目和智造基地一些重要工程的电源问题,进一步优化了市区网架结构、提升供电可靠性,为古动物馆(保定自然博物馆)、国际医疗基地等一系列型项目高效推进助力护航。
